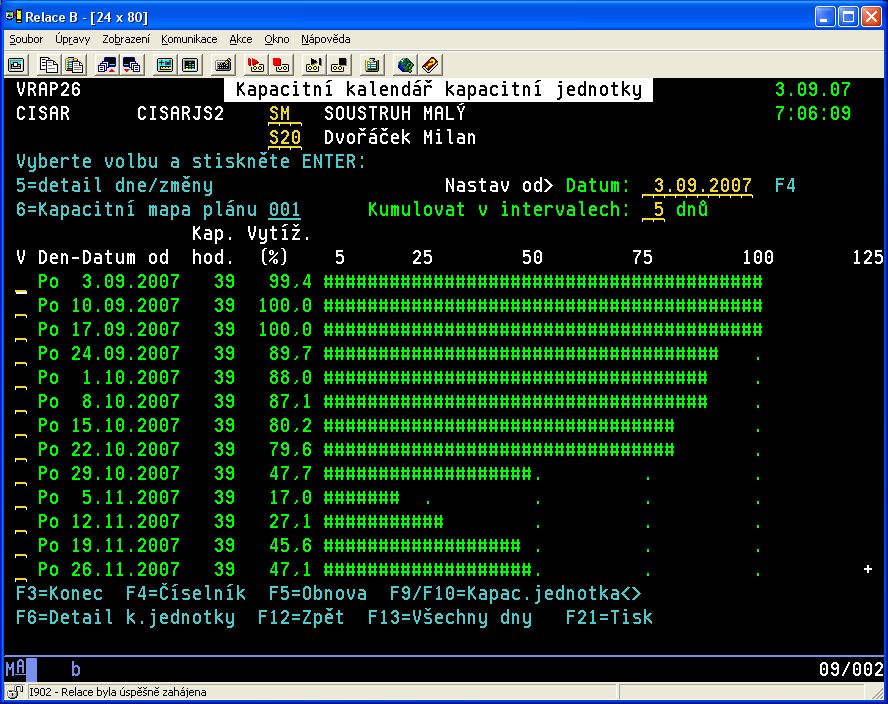

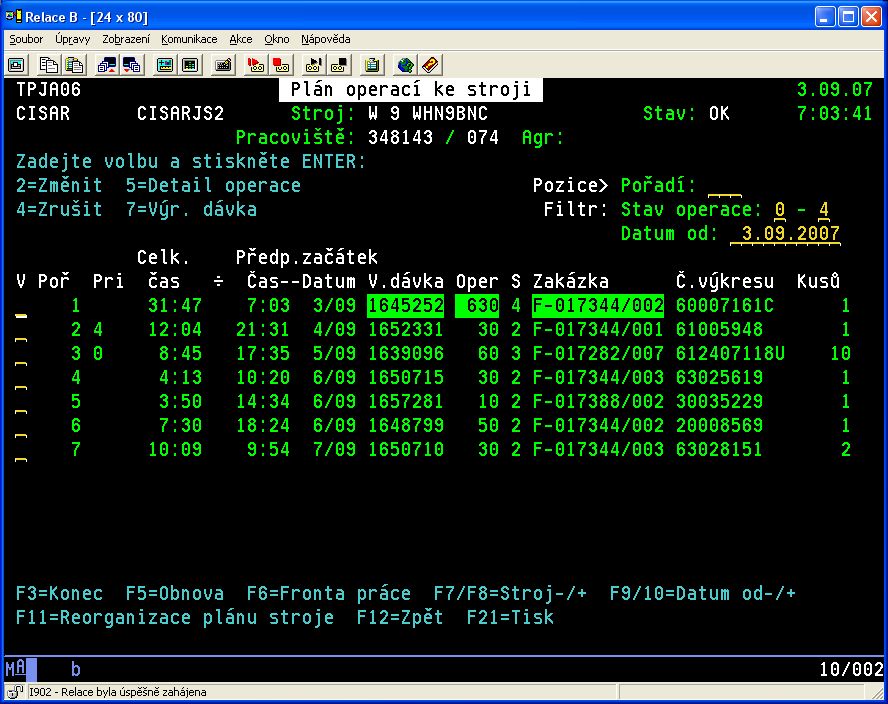

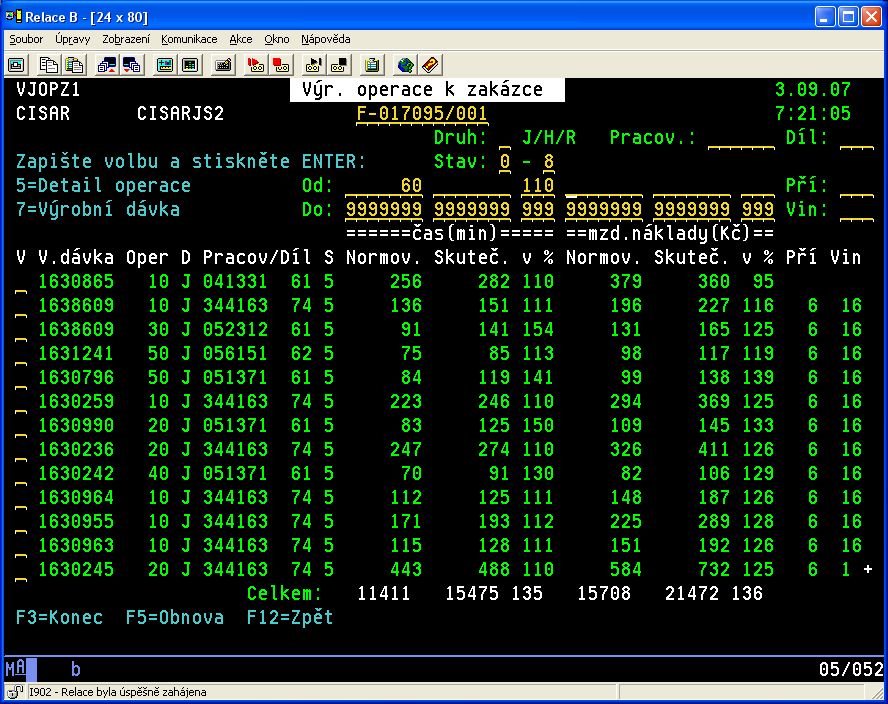

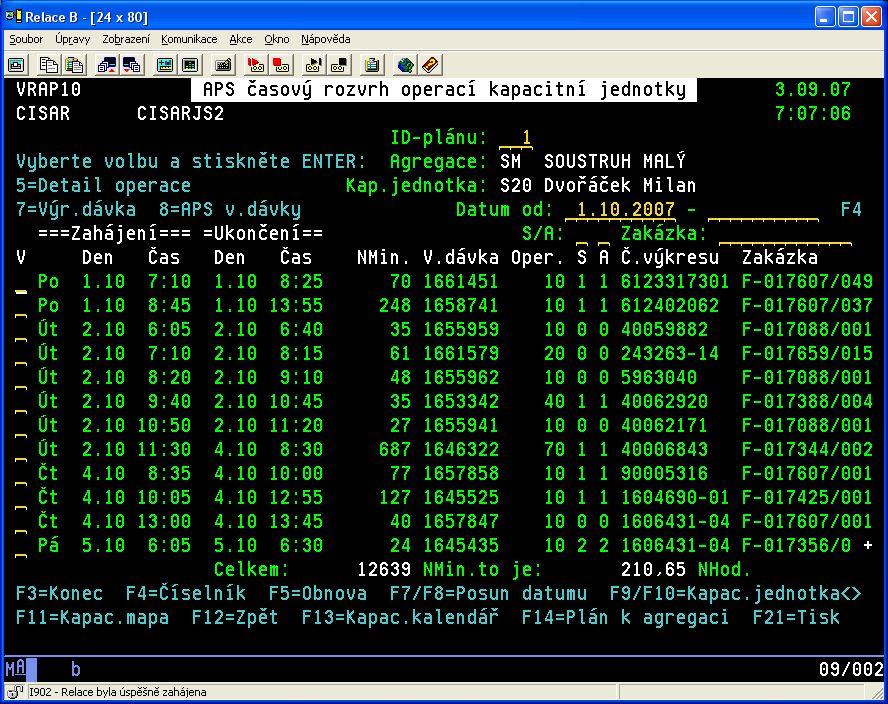

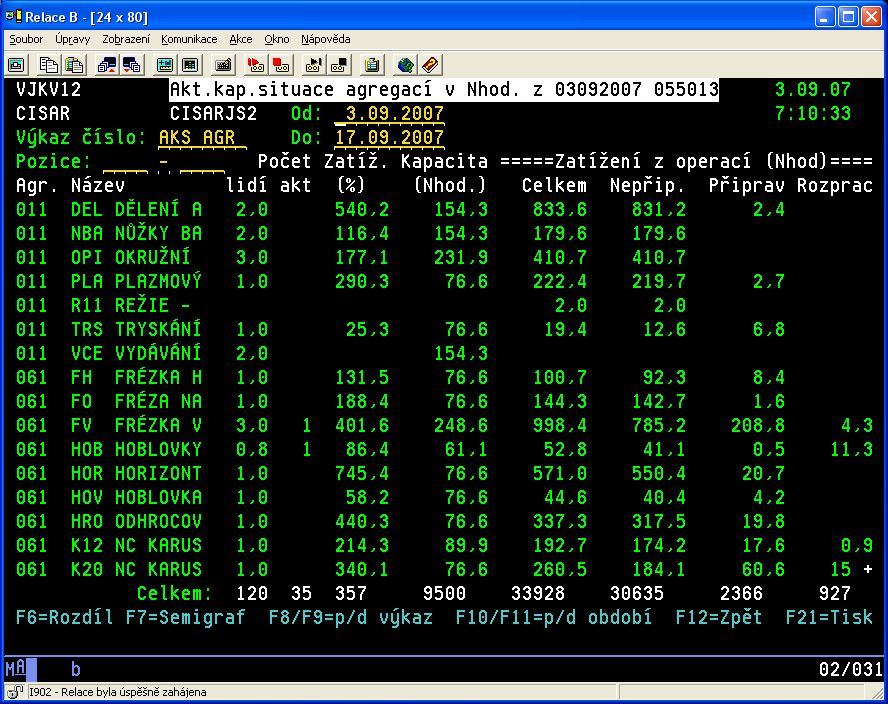

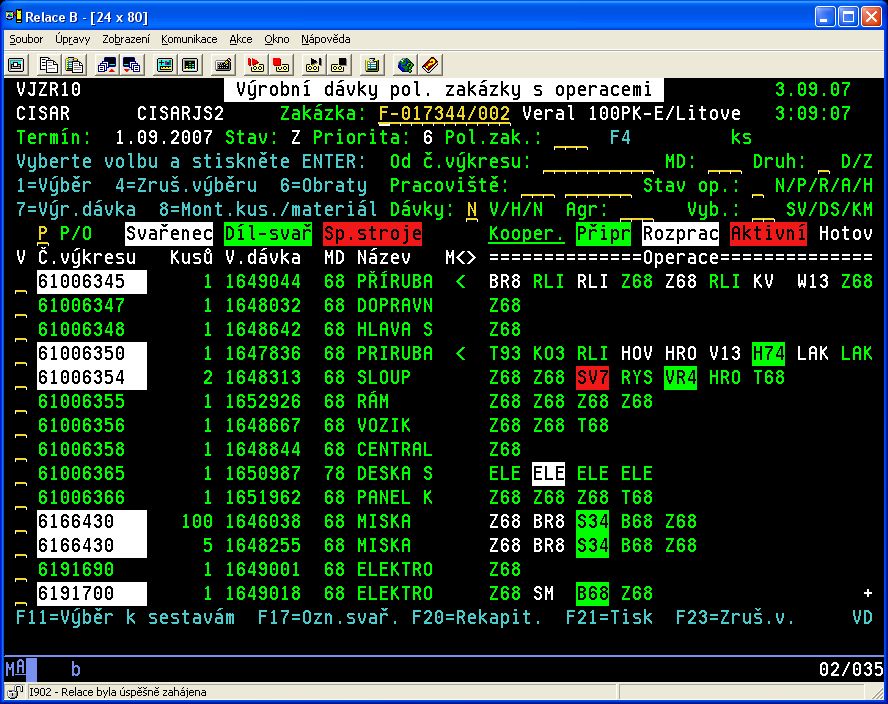

Jedná se o nový modul, vyvíjený poprvé a zaváděný v roce 2002. Jeho podstatou je podrobné plánování zakázek, výrobních dávek a operací do omezených kapacit jednotlivých kapacitních jednotek s časově definovanou kapacitou. Nasazení tohoto modulu umožňuje stanovit reálné termíny zakázek již před jejich přijetím a předvídat kapacitní i materiálové problémy. Dále umožňuje mimo jiné vytvářet reálné krátkodobé plány (na den či několik dní) pro jednotlivé dílny a pracoviště.
Jak vysoké máte režie ve firmě? 500, 1000, 1500 či více procent? Jste pozadu za konkurencí? Potřebujete získat konkurenční výhodu v přesnějším odhadu nákladové ceny? Potřebujete identifikovat a vyhodnocovat předpokládané a skutečné režijní (ne pouze jednicové) náklady podle zakázek či typů a skupin výrobků a v časové ose?

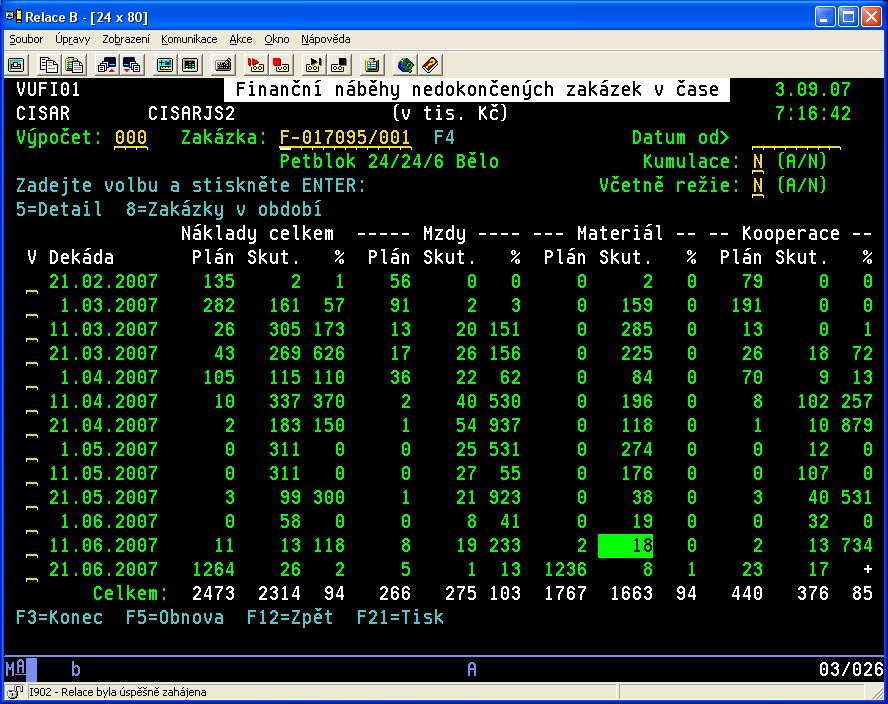

Controllingový modul systému EVIS Vám tuto výhodu poskytne. Tento modul provádí hierarchický rozpočet veškerých plánovaných a skutečných režijních potažmo i jednicových nákladů podle stanovených vztažných veličin na jednotlivá nákladová střediska a pracoviště a z těchto pracoviš't až na jednotlivé výrobní a obchodní zakázky. Výpočty se provádí vždy po skončení účetního měsíčního období kdy již jsou dostupné veškeré informace o všech nákladech.
Potřebné informace se přebírají automaticky z Účetního modulu a z modulu Plánování a řízení výroby, odkud jsou používána data o plánovaných a skutečných strojominutách na jednotlivé operace a zakázky. Data z účetnictví lze před výpočty a během něj kontrolovat a modifikovat, výpočty lze provádět opakovaně.
Výsledkem těchto výpočtů jsou:
